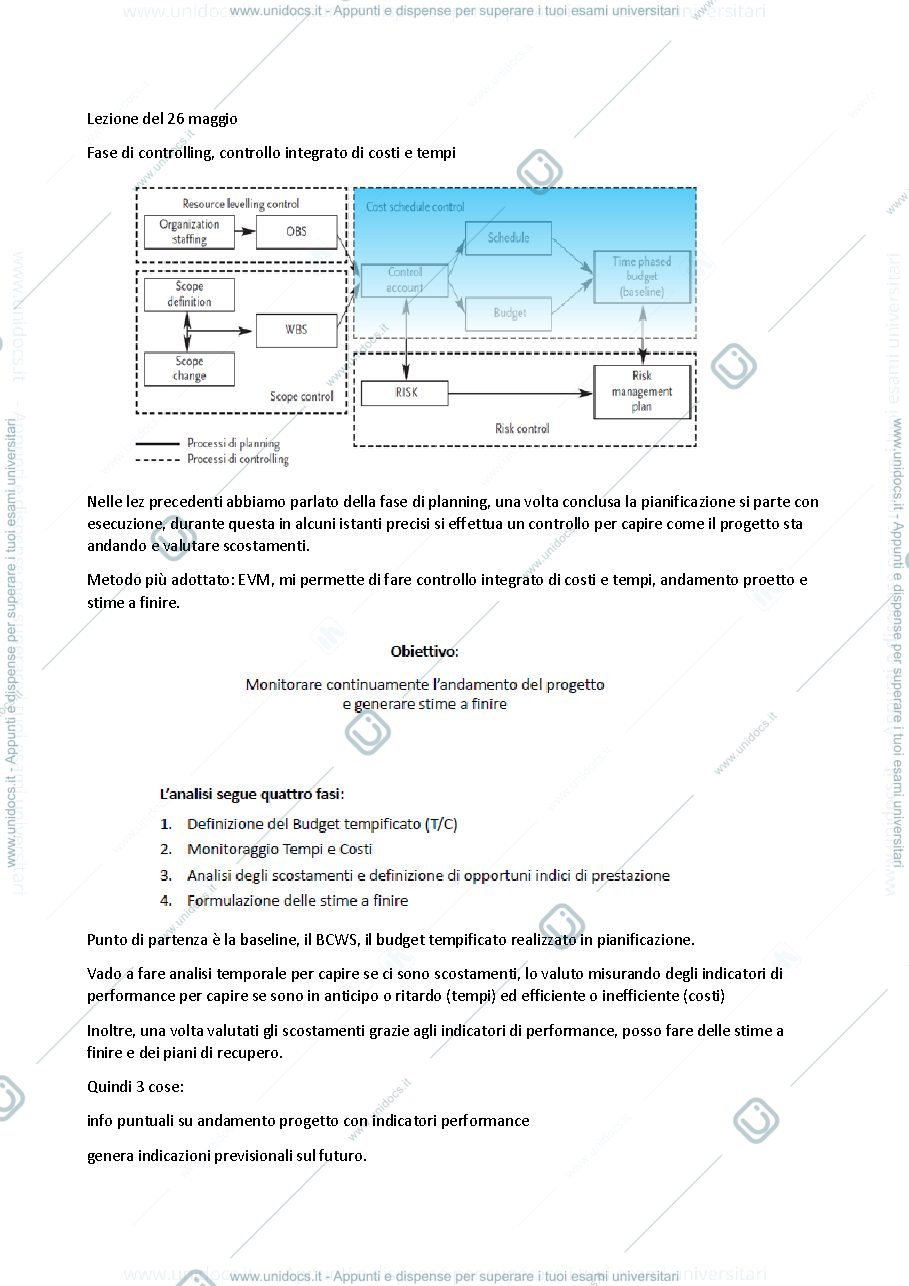

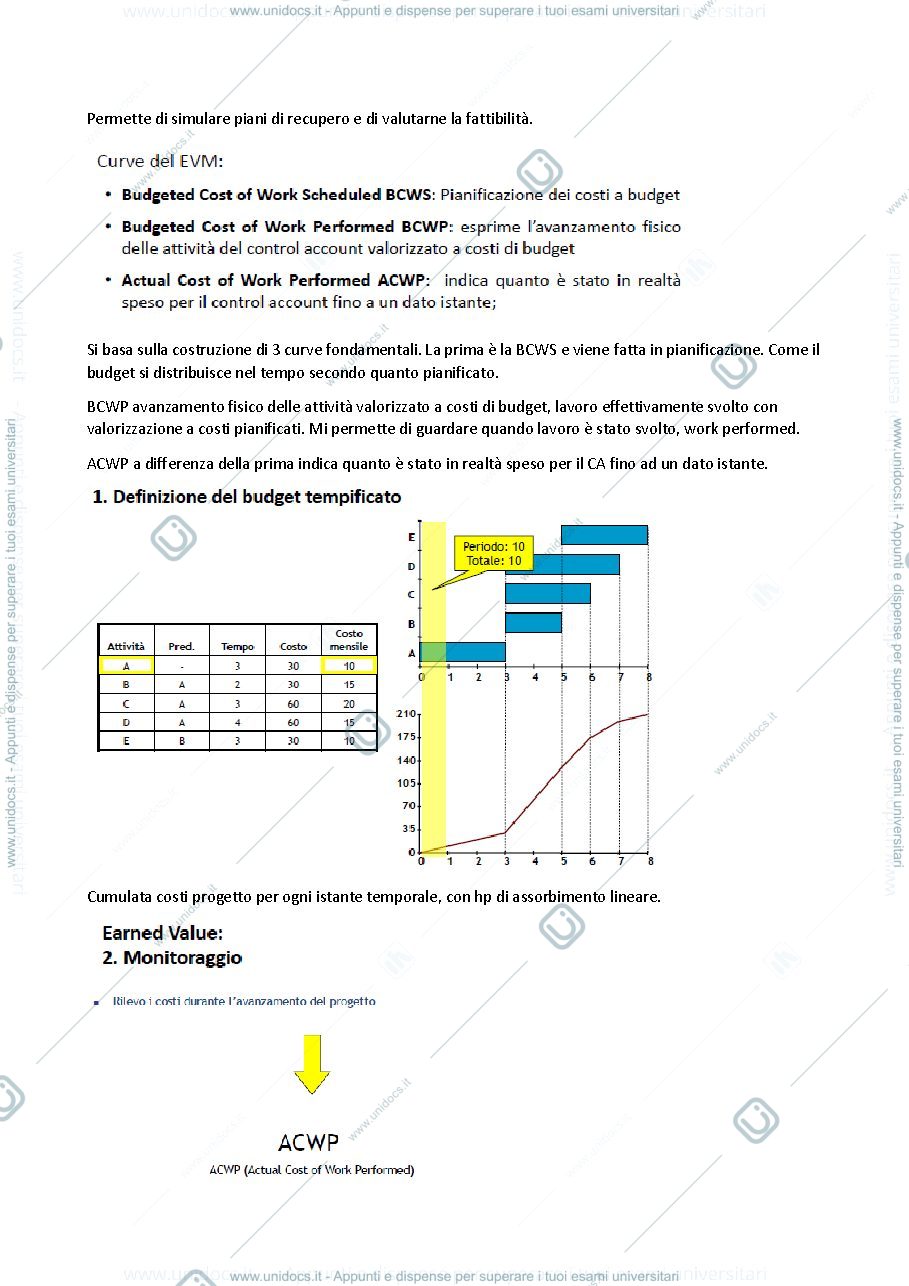

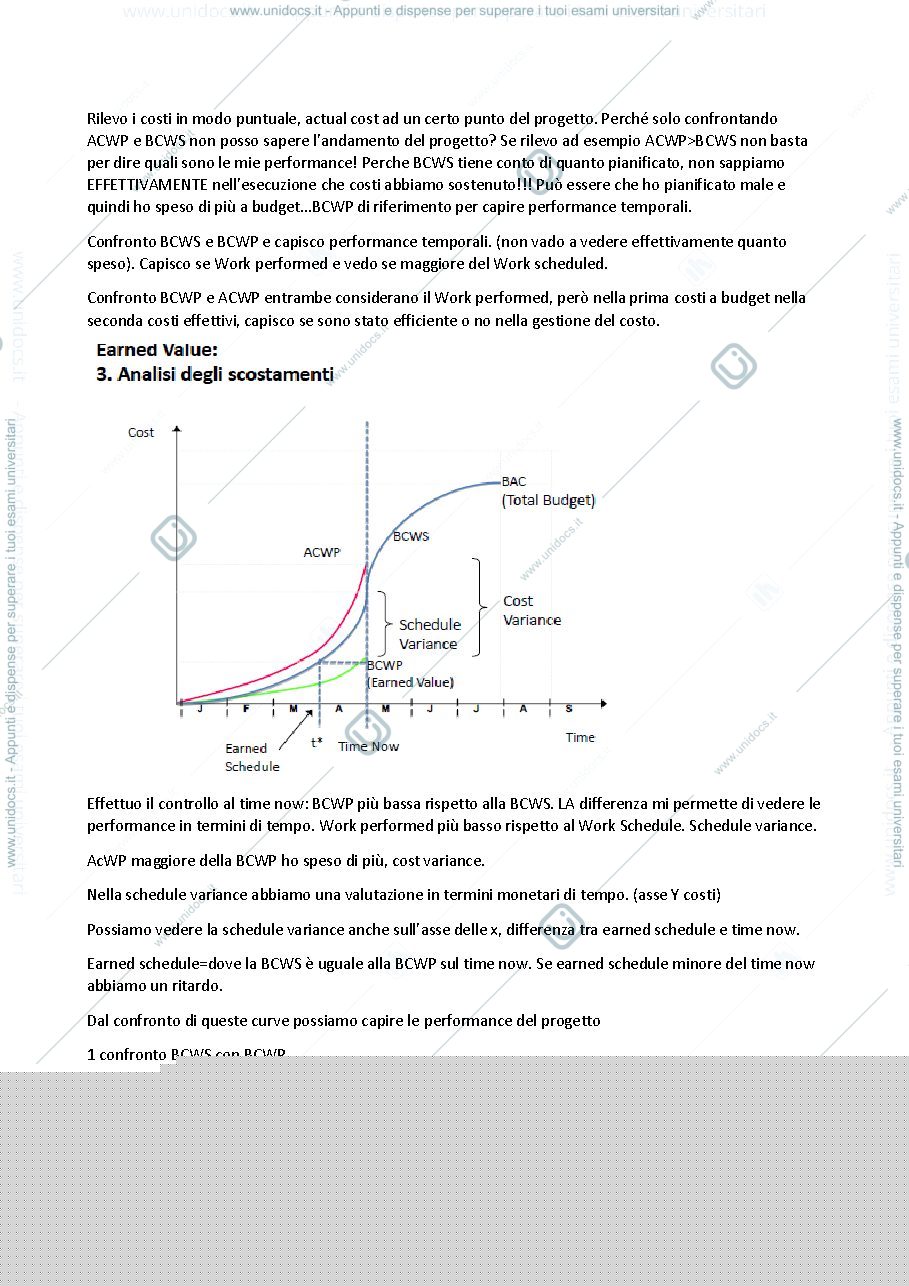

Di cosa parla

Riassunto AI · si legge in un minuto

EVM permette il controllo integrato di costi e tempi, utilizzando BCWS, BCWP e ACWP per misurare scostamenti e fare stime a finire. Si basa su curve fondamentali e indicatori di performance come SV tempo e CV costo. Controllo al time now identifica ritardi o anticipo in termini di tempo e costi. Metodi soggetti come % completamento, sforzo percentuale e milestone aiutano nella valutazione dell'avanzamento del progetto.
Leggi il riassunto completo
  • BCWS, BCWP e ACWP: tre curve fondamentali per il controllo integrato di costi e tempi, utilizzate per misurare scostamenti e stimare l'andamento futuro del progetto.
  • Schedule Variance (SV) e Cost Variance (CV): indicatori per valutare le performance temporali e costistiche, rispettivamente; SV<0 indica ritardo, CV>0 indicazione di efficienza nel costo.
  • Milestone: utilizzo di punti di controllo con pesi percentuali per monitorare l'andamento del progetto in modo "a blocchi"; metodi soggettivi come % completamento e sforzo percentuale per valutare il progresso delle attività.

Riassunto generato con l'intelligenza artificiale a partire dagli appunti. Come lo facciamo

Anteprima pagina 1 — sistemi organizzativi Anteprima pagina 2 — sistemi organizzativi Anteprima pagina 3 — sistemi organizzativi

Stai vedendo l'anteprima delle prime pagine. Il file completo è gratis: registrati per leggerlo tutto.

Studia questi appunti con l'AI

Riassunto e domande d'esame sono gratis: chiedili e ti mandiamo un'email quando sono pronti.

Questo appunto è gratis. Registrati in 30 secondi per leggere tutte le pagine e scaricarlo.

Simula l'esame con domande costruite su questi appunti.

Altri appunti di SISTEMI ORGANIZZATIVI

Condividi questi appunti

WhatsApp Telegram
